Новини Новина на 23.12.2016
ПО 1 СЕКЦІЇ:
- 1 СЕКЦІЯ - Здано! Отримано декларацію на введення;
- ведуться роботи з підключення водопостачання та водовідведення;
- змонтовано всі міжповерхові електрощити обліку електроенергії та води;
- встановлені поквартирно лічильники обліку газу, розпочато встановлення котлів;

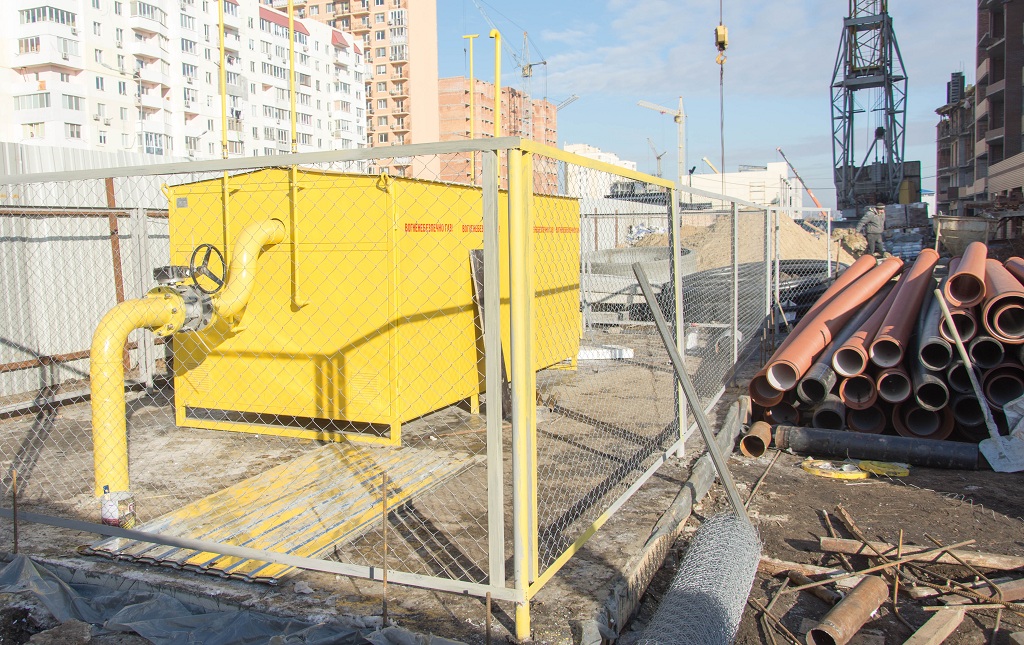

- змонтовано ГРП (газорозподільний пункт)і проведено випробування щодо цілісності газової системи;
- закінчуються роботи з укладання плитки в громадських зонах;
- продовжуються роботи з внутрішньої обробки стін, стель у місцях громадського користування;
- встановлені вхідні двері до однієї секції;
- завершено роботи зі скління комерційних приміщень.
ПО 2 СЕКЦІЇ:
- виконуються роботи з перекриття 9 поверху;
- здійснюється монтаж балконів 9 поверху;
- ведуться роботи з кладки міжкімнатних та міжквартирних перегородок 5-6 поверхів;
- скління 4-6 поверхів у графіку робіт до Нового року.
ПО 3 СЕКЦІЇ:
- ведуться роботи з кладки 5 поверху;
- заливається монолітний пояс 5 поверху;
- здійснюється монтаж балконів 5 поверху;
- закінчено кладку міжквартирних перегородок 2 поверхи та ведеться кладка на 3 поверсі.
З Вами Ваша "Одеська Чайка"!
