Новини Новина на 30.11.2016
ПО 1 СЕКЦІЇ:
- 1 секція – готується до здачі!
- змонтовано ліфт, проведено пусконалагоджувальні роботи;
- завершено кладку перегородок по будинку в цілому;
- укладено договір з «Інфоксводоканалом» на роботи з підключення та проведення монтажних робіт з підведення та відведення води до міських мереж;
- змонтовано водомірний вузол, встановлено станцію підвищеного тиску;
- укладено договір з «Обленерго» з постачання електроенергії;
- монтуються міжповерхові електрощити обліку електроенергії;
- монтуються внутрішньоквартирні розподільні електрощити;
- встановлюються по квартирно лічильники обліку газу;
- на строй майданчик завезено ГРП (газорозподільний пункт), ведуться роботи з його підключення;
- виконуються роботи з укладання плитки в громадських зонах;
- йдуть роботи з внутрішньої обробки стін стель у місцях громадського користування;
- відділом додаткових послуг провадиться по квартирно-машинна напівсуха стяжка підлоги;
- встановлені вхідні двері в квартири та комори;
- завершено роботи з влаштування пирога покрівлі;

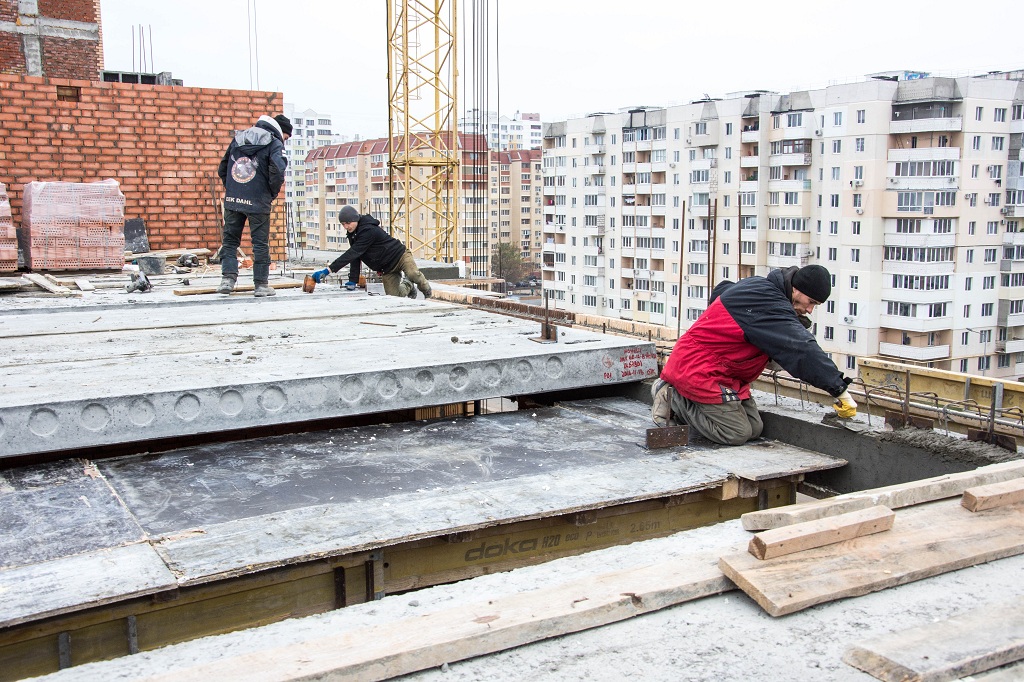

- завершено роботи з кладки несучих стін комерційних приміщень;
- завершено кладку, змонтовано плити перекриття комерційних приміщень;
- ведуться роботи з кладки парапетів комерції, чекаємо на скління.
ПО 2 СЕКЦІЇ:
- закінчено роботи з кладки 6 поверху;
- виконуються роботи з перекриття 7 поверху;
- ведуться роботи з заливання монолітного поясу 7 поверху;
- здійснюється монтаж балконів та кладка 8 поверху;
- почато роботи з кладки міжкімнатних та міжквартирних перегородок 2-3 поверхи;
- проводиться монтаж та розведення стояків каналізації та води (розведено до 4 поверху);
- скління до 3 поверху.
ПО 3 СЕКЦІЇ:
- ведуться роботи з кладки 4 поверхи;
- заливається монолітний пояс 3 поверхи;
- здійснюється монтаж балконів 4 поверхи.
