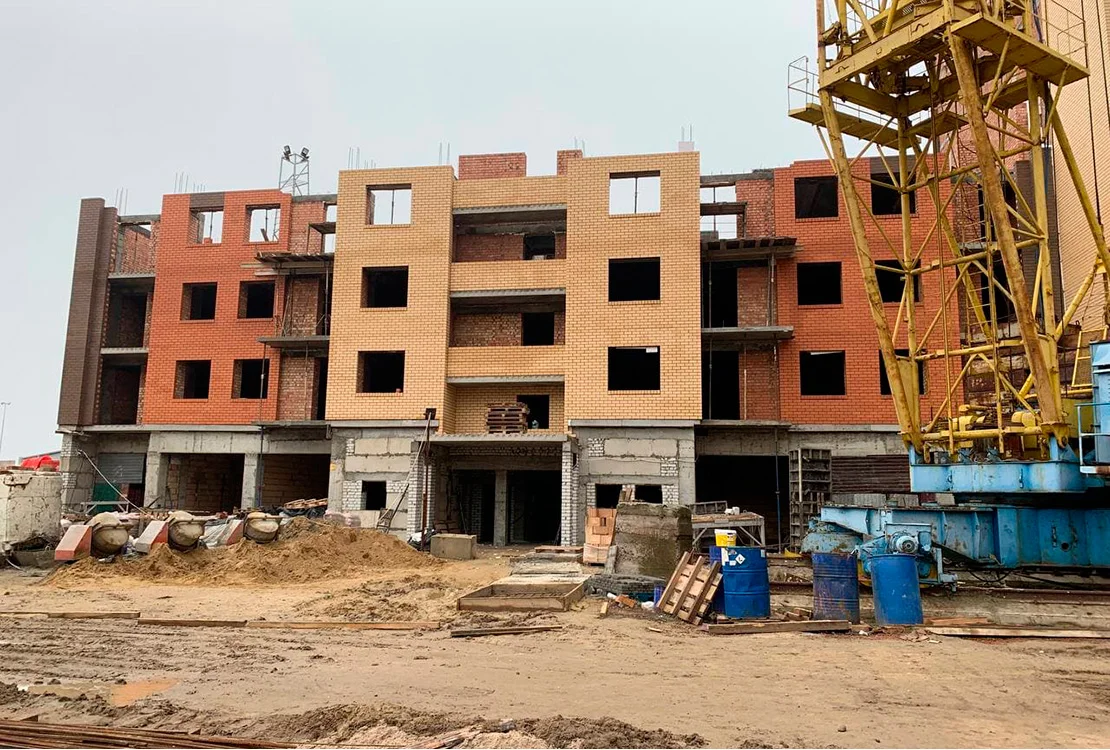

Новини Новина на 31.12.2020 року
По 6-й секції:
- ведуться роботи декорування вхідної групи;
- виконано художнє оформлення стіни вхідної групи;
- закінчено укладання тротуарної плитки на прибудинковій території;
- здійснено монтаж панорамного скління комерційних приміщень;
- подано документи для отримання сертифіката про здачу секції в експлуатацію.
По 7-й секції:
- встановлені всі міжкімнатні перегородки на житлових поверхах;
- продовжуються роботи з монтажу електрики в секції;
- ведуться підготовчі роботи з монтажу скління у секції;
- монтаж руберойдного покриття на даху.
По 8-й секції:
- проведено роботи з будівництва 3-го житлового поверху;
- завершено роботи з перекриття 3-го житлового поверху;
- ведеться кладка фасаду 4-го житлового поверху.
З благоустрою території:
- виконано встановлення воріт та хвіртки на всіх в'їздах;
- ведеться монтаж мобільного поста охорони на в'їзді у двір.
ТП №2:
- ведеться кладка зовнішніх стін підстанції.
