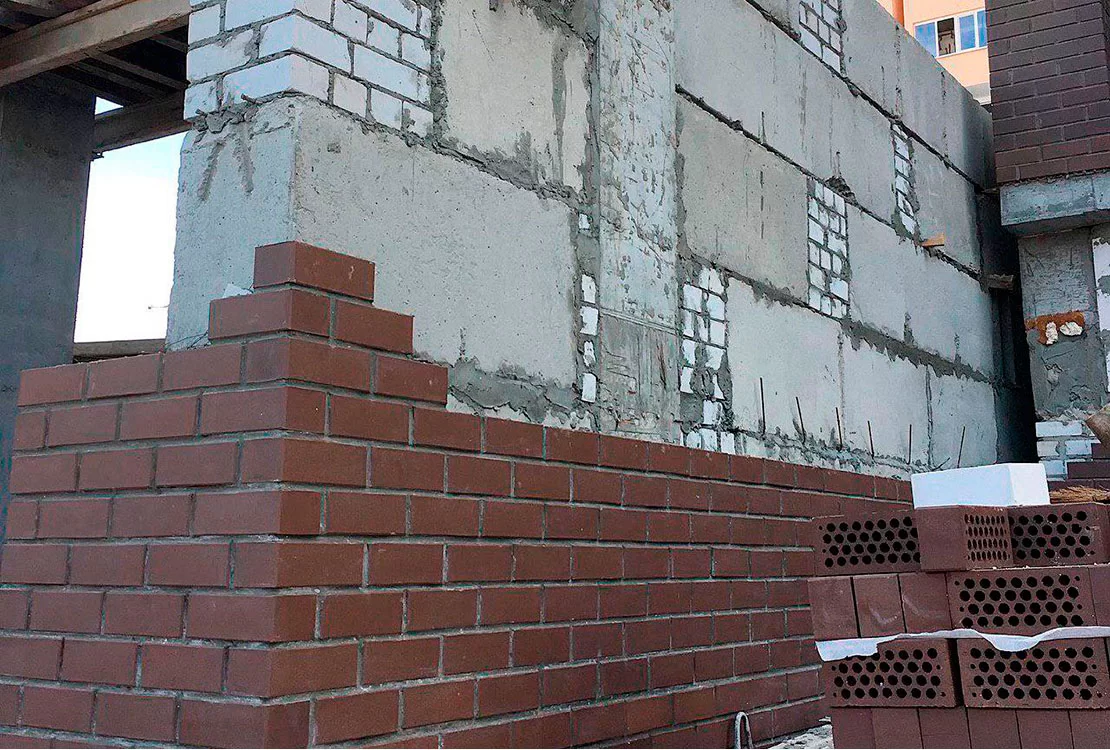

Новини Новина на 01.11.2019 року
5 секція:
- виготовляється кладка плитки поверхах з 3-го по 1-й;
- змонтовано поверхові щитки електроенергії на поверхах;
- закінчено штукатурні роботи в секції;
- ведуться підготовчі роботи з нанесення декоративної;
штукатурки; - ведуться роботи з прокладання внутрішньосекційного газопроводу в секції;
- ведеться благоустрій території з боку комерційних приміщень.
Секції 4-5:
- закінчено роботи з прокладання зливової каналізації з боку
комерційних приміщень
6 секція:
- закінчено роботи з кладки перегородок у секції;
- виконано розведення водопостачання та водовідведення в секції.
7 секція:
- закінчено монтаж фундаментних блоків;
- виконана кладка перегородок цокольного поверху;
- завершено роботи з в'язання каркасу балок цокольного поверху;
- завершено облицювання цокольного поверху.
